無管網氣體滅火系統的施工及系統調試方案
無管網氣體滅火系統的施工及系統調試方案
無管網七氟丙烷滅火系統的施工方案

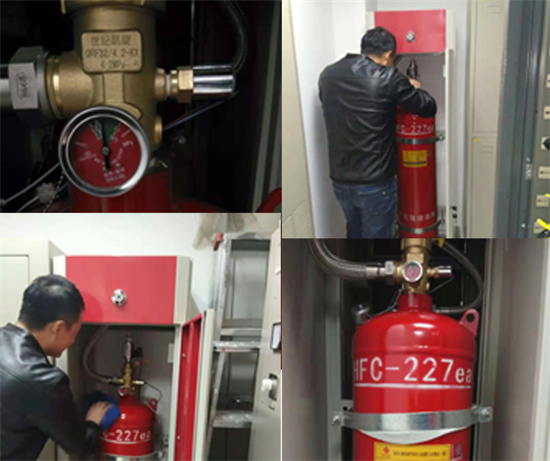

1、瓶組柜的組裝
a)根據現場的具體情況,用膨脹螺栓合理固定瓶組柜。
b)瓶組放置在瓶組柜內,瓶組的銘牌和壓力表應朝向操作面。
c)將啟動瓶組用膨脹螺栓固定在啟動瓶組柜內。
d)啟動瓶組正面標明啟動介質的名稱。
e)啟動瓶組上的緊急啟動裝置應安裝在易于操作的地方。
2、啟動管路的安裝
a)啟動管路應橫平豎直,用特制管卡固定,啟動管路間或交叉管路之間的間距應保持一致。
b)特制管卡的間距不宜大于0.6m,轉彎處增設一個管卡。
c)啟動管路安裝后進行氣壓嚴密性試驗,試驗壓力15MPa,關閉加壓氣源后,5min內被試管道的壓力應無變化。
氣體滅火系統調試
1、 調試工作應在系統安裝工作全部結束后進行。應在自動報警及其他相關聯動設備調試完成后進行。伴隨建筑內裝修工程一同進展的項目,應在內裝修工作結束后進行。
2、 調試工作應有項目負責人及有關技術人員在場。較貴重的控制設備調試時,應有生產廠家或辦事處人員在場。
3、 調試工作開始之前,應由工程公司進行安裝質量自查,自查不合格者,必須先行整改,整改不合格者,不得進入調試工作 。
4、 氣體滅火系統的調試,應對每個防護區進行模擬噴氣試驗和備用滅火劑貯存容器切換操作試驗。
5、 進行調試試驗時,應采取可靠的安全措施,確保人員安全和避免滅火劑的誤噴射。
同類文章排行
- 消防工程施工中建筑物的耐火等級防火分區、防火間距及疏散出口知識點
- 廠房車間改消防栓移位消防栓需要注意哪些事項
- 雙隨機消防檢查查出隱患怎么辦?找什么公司做消防改造整改*靠譜
- 商鋪底商消防改造改噴淋泄水費的收費標準是什么?
- 老舊消防設施故障多是更新還是維修合適呢?
- 做好幼兒園消防維護保養,不再怕消防檢查
- 寫字樓消防排煙系統年代久了風量不達標如何改造
- 高層辦公大廈消防改造要求,設施配置標準
- 飯店消防隱患治理改造,消防施工專業團隊讓您無后顧之憂
- 養老院消防不達標億杰消防給您支招解決各種消防隱患
